Umowa dotycząca kompleksowej modernizacji stacji 110/15kV Wyszków została podpisana w połowie 2022 roku. Dotychczas w ramach tej inwestycji powstała m.in. nowa napowietrzna rozdzielnia 110 kV, która pracować będzie w układzie podwójnego systemu szyn zbiorczych w układzie U, dzięki czemu wzrośnie możliwość przełączania linii zasilających. W stacji zostały zabudowane także dwa pola transformatorów mocy wraz z stanowiskami ekologicznymi, umożliwiające zastosowanie urządzeń o mocy do 40 MVA, budynek rozdzielni 15kV z 32-polową rozdzielnicą wyprowadzającą zasilanie średniego napięcia (SN) z dodatkową rezerwą miejsca na rozbudowę do 50 pól. Dotychczas także zostały przebudowane trakty światłowodowe prowadzące od bramek liniowych do nowego budynku stacji, jak również zmodernizowana została sieć technologiczna OT. Zastosowane rozwiązania pozwolą na bezpieczną dystrybucję energii elektrycznej o najwyższych parametrach.

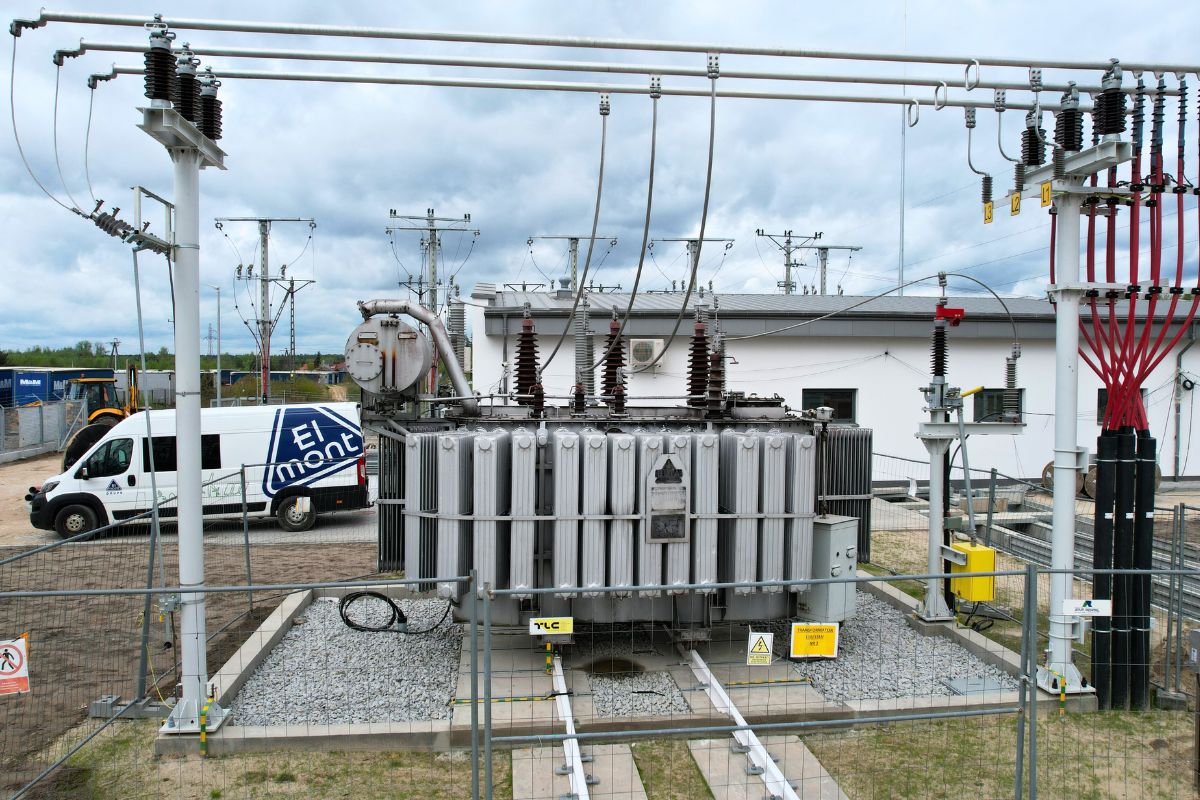

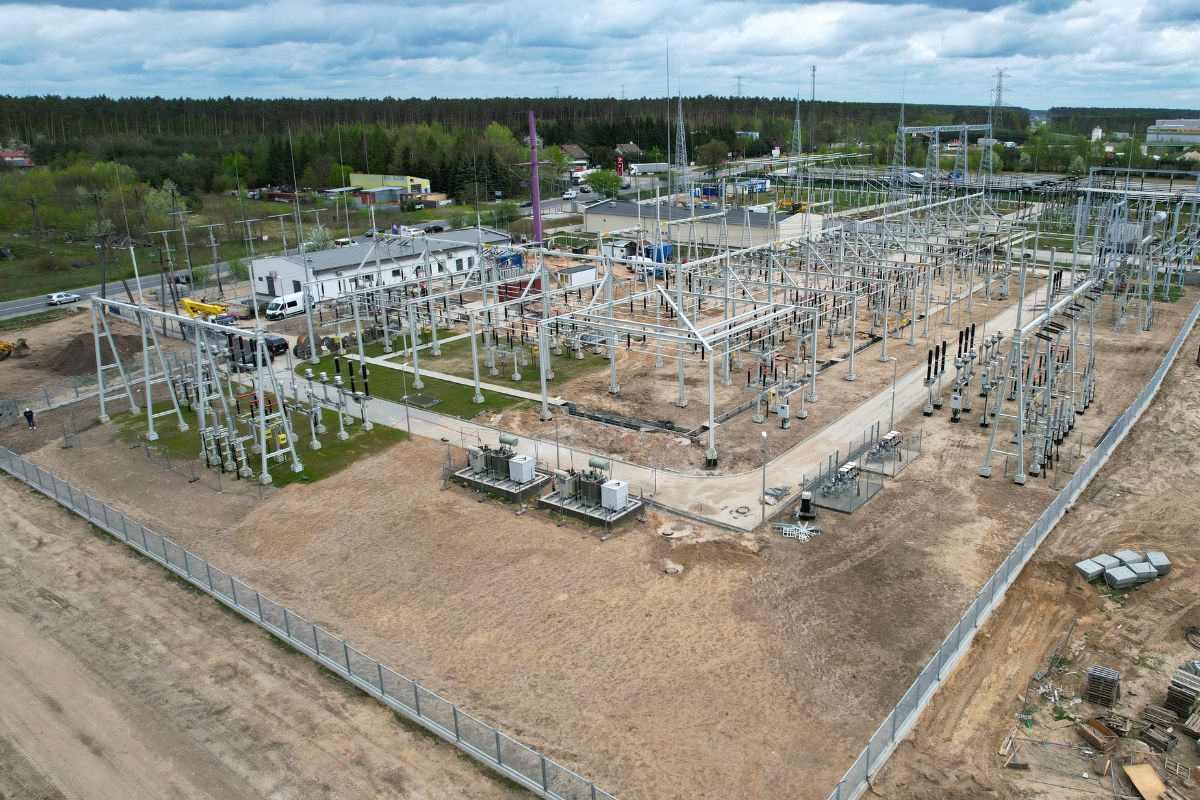

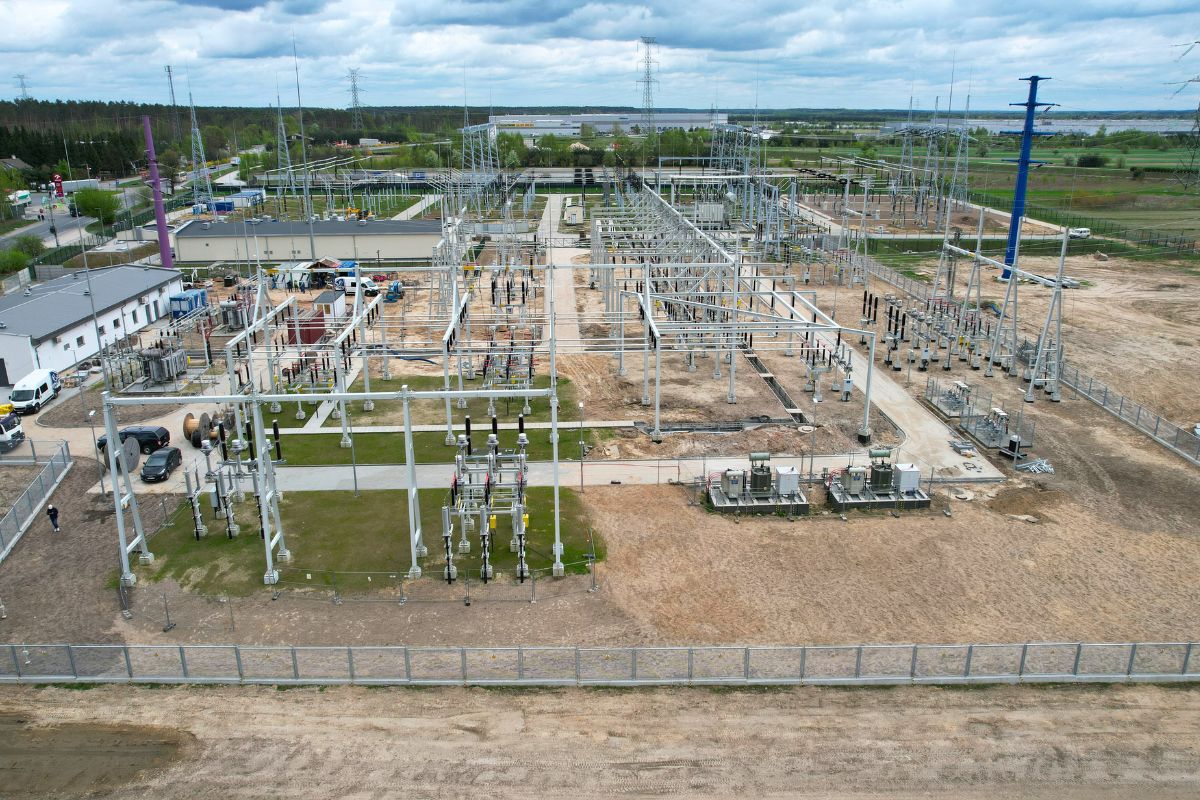

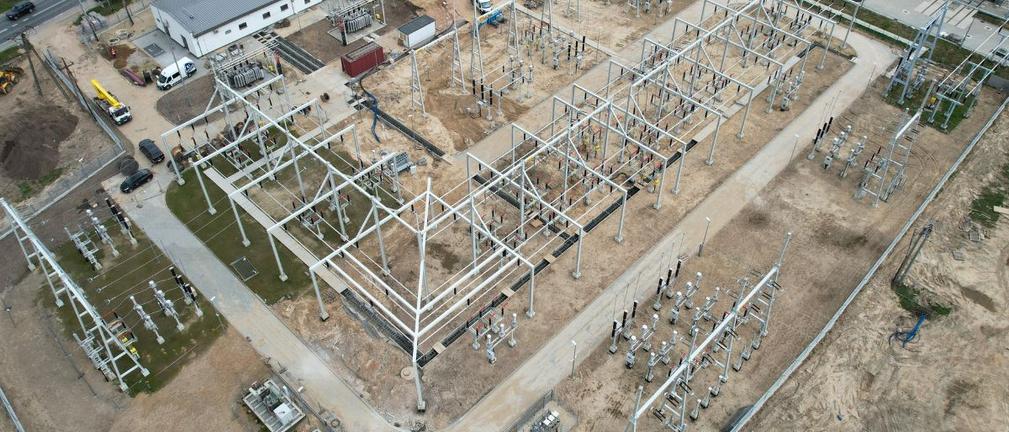

Obecnie realizowane są końcowe etapy prac budowalnych i modernizacyjnych, trwają prace montażowe sprawdzające m.in. obwody wtórne, automatykę, telemechanikę oraz łączność. Efektem ich ukończenia będzie usprawnione automatyczne, całkowicie zdalne sterowanie urządzeniami w stacji.
Zmodernizowany obiekt powstaje w bezpośrednim sąsiedztwie obsługiwanej przez Polskie Sieci Elektroenergetyczne stacji Wyszków 400/110 kV (aktualnie w budowie), która będzie jego kluczowym źródłem zasilania. Dzięki temu w linii 110kV, która obecnie z jednej strony jest zasilana z Elektrowni Ostrołęka, a z drugiej ze stacji 400/220/110 Miłosna, powstanie kolejny strategiczny punkt wprowadzenia mocy z systemu przesyłowego. Znacząco wzmocni to pewność i niezawodność zasilania, a także umożliwi znaczne zwiększenie wolumenu przesyłanych mocy.
Zaplanowane połączenie obu stacji linią 110kV może, w razie potrzeby, zostać wzmocnione o kolejną linię tego typu. Z myślą o takim scenariuszu w zmodernizowanej stacji zbudowano dodatkowe pole rezerwowe.
Dzięki węzłowemu charakterowi stacji, w której zbiegają się linie prowadzące m.in. do Małkini, Baczek, Radzymina i Ostrowi Mazowieckiej, po jej uruchomieniu cały zasilany tymi liniami teren zyska pewne źródło mocy. Jest to szczególnie ważne w przypadku linii wysokiego napięcia (WN) w kierunku Baczek, która w dalszym przebiegu będzie podstawowym źródłem mocy obiektów obsługujących ruch na Rail Baltica, w tym składów Pendolino, wymagających odpowiednio wysokich parametrów zasilania.
Stacja 110/15 kV Wyszków po modernizacji zyska także dodatkowy potencjał na potrzeby dwutorowej linii 110kV zasilającej nowopowstającą stację 110/15 kV Małopole. Połączenie to zapewni odpowiedni poziom zasilania dla szybko rozwijających się gospodarczo terenów położonych pomiędzy Radzyminem i Wyszkowem, wzdłuż przebiegu głównej arterii komunikacyjnej na tej części Mazowsza, trasy S8.
Inwestycja w warszawskim oddziale PGE Dystrybucja pozwoli znacząco zwiększyć możliwości przyłączania Odbiorców oraz podniesie niezawodność zasilania w regionie. Przewidywany termin ukończenia prac to II kwartał 2024r
Zadanie inwestycyjne realizowała firma ELMONT
Projekt i rozbudowa obejmowały:
Niniejsza strona korzysta z plików cookie
Wykorzystujemy pliki cookie do spersonalizowania treści i reklam, aby oferować funkcje społecznościowe i analizować ruch w naszej witrynie.
Informacje o tym, jak korzystasz z naszej witryny, udostępniamy partnerom społecznościowym, reklamowym i analitycznym. Partnerzy mogą połączyć te informacje z innymi danymi otrzymanymi od Ciebie lub uzyskanymi podczas korzystania z ich usług.
Korzystanie z plików cookie innych niż systemowe wymaga zgody. Zgoda jest dobrowolna i w każdym momencie możesz ją wycofać poprzez zmianę preferencji plików cookie. Zgodę możesz wyrazić, klikając „Zaakceptuj wszystkie". Jeżeli nie chcesz wyrazić zgód na korzystanie przez administratora i jego zaufanych partnerów z opcjonalnych plików cookie, możesz zdecydować o swoich preferencjach wybierając je poniżej i klikając przycisk „Zapisz ustawienia".
Twoja zgoda jest dobrowolna i możesz ją w dowolnym momencie wycofać, zmieniając ustawienia przeglądarki. Wycofanie zgody pozostanie bez wpływu na zgodność z prawem używania plików cookie i podobnych technologii, którego dokonano na podstawie zgody przed jej wycofaniem. Korzystanie z plików cookie ww. celach związane jest z przetwarzaniem Twoich danych osobowych.
Równocześnie informujemy, że Administratorem Państwa danych jest Agencja Rynku Energii S.A., ul. Bobrowiecka 3, 00-728 Warszawa.
Więcej informacji o przetwarzaniu danych osobowych oraz mechanizmie plików cookie znajdą Państwo w Polityce prywatności.
