Po zakończeniu inwestycji port w Szczecinie zyska nowe i zmodernizowane nabrzeża w rejonie Basenu Kaszubskiego i Kanału Dębickiego, dostosowane parametrami do obsługi większych jednostek, jakie będą zawijać do portu w Szczecinie, po modernizacji toru wodnego Świnoujście-Szczecin do głębokości 12,5 m.
Terminal promowy w Świnoujściu będzie przystosowany do obsługi transportu intermodalnego. Rozbudowywany jest terminal LNG poprzez budowę dodatkowego stanowiska rozładunkowo-załadunkowego do obsługi mniejszych jednostek LNG: gazowców, bunkierek oraz jednostek feederowych.
Z kolei za sprawą inwestycji związanych z budową nowej i modernizacją istniejącej infrastruktury technicznej, oba porty będą bardziej przyjazne środowisku. Systematycznej poprawie ulega też infrastruktura dostępowa, w tym drogi i kolej łączące porty z zapleczem. Przedsięwzięciem, które wpłynie pozytywnie na gospodarkę kraju i regionu oraz dopełni ofertę obu portów będzie z pewnością Głębokowodny Terminal Kontenerowy w Świnoujściu.
Rozbudowa terminalu LNG
Główne elementy infrastruktury, która powstanie w ramach realizacji projektu „Nabrzeże” w zakresie umownym określonym przez ZMPSiŚ to między innymi: pomost załadunkowy o wymiarach około 64 x 44 m wraz ze wszystkimi niezbędnymi urządzeniami i wyposażeniem, dalby cumownicze i odbojowe wyposażone w zestawy haków cumowniczych typu QRH – szybko zwalniających (Quick Release Hooks), pomosty komunikacyjne pomiędzy dalbami, system odbojowy – odbojnice typu SCN - stożkowe (Super Cone Fenders), pachoły cumownicze umieszczone na pomoście załadunkowym oraz na niektórych dalbach odbojowych, Zintegrowany Morski System Bezpieczeństwa Nawigacji (Pilotage, Navigation and Docking System) oraz estakada rurociągów o długości około 250 m posadowiona na palach zwieńczonych belkami żelbetowymi, na których posadowiona będzie stalowa konstrukcja wsporcza pod żelbetowe koryto rurociągów technologicznych. Estakada rurociągów będzie łączyć pomost załadunkowy z estakadą rurociągów na lądzie. W ramach projektu „Nabrzeże” zostaną również wykonane prace czerpalne obejmujące pogłębienie akwenu do głębokości technicznej 14,5 m.
Zakończono prace czerpalne związane z rozbudową oraz pogłębieniem istniejącej obrotnicy w Porcie Zewnętrznym w Świnoujściu, prace palowe - łącznie wbito 288 sztuk pali stalowych, prace związane z betonowaniem głowic pali, prace związane z wytwarzaniem elementów prefabrykowanych estakady dojazdowej, technologicznej oraz przeładunkowej, zakończono montaż prefabrykatów na powyższych obiektach, prace zbrojarskie na estakadzie dojazdowej oraz przeładunkowej oraz prace zbrojarskie i betoniarskie na estakadzie technologicznej, która w dniu 31.05.2022 roku została przekazana do spółki Gaz-System celem możliwości rozpoczęcia montażu technologii.
W toku są prace zbrojarskie oraz betoniarskie na dalbach cumowniczych i cumowniczo-odbojowych, związane z betonowaniem płyty estakady przeładunkowej oraz płyty estakady dojazdowej oraz prace związane z konstrukcją zbiornika na ocieki.
Do końca br. roku zaplanowano zakończenie prac żelbetowych, montaż urządzeń sanitarnych, sieci energetycznych oraz teletechnicznych, a także systemu odbojowego i cumownicznego wraz z montażem systemu Zintegrowanego Morskiego Systemu Bezpieczeństwa Nawigacyjnego (system PNDS). Planowany termin zakończenia inwestycji drugie półrocze 2023. Obecny stan zaawansowania to 78 proc.
Przystosowanie Terminalu Promowego w Świnoujściu do obsługi transportu intermodalnego

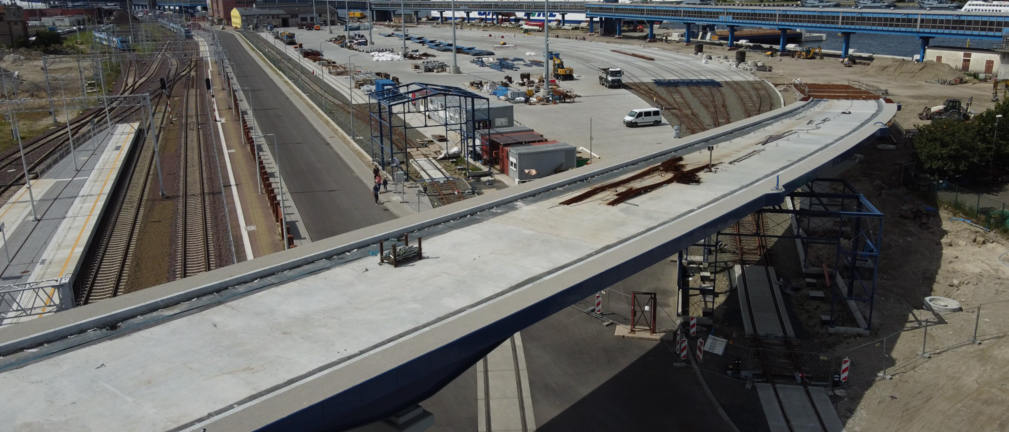

Trwają roboty żelbetowe na nabrzeżu i wyposażeniowe na estakadzie. Konstrukcja posadowienia, połączenie nabrzeża nr 5 z nabrzeżem nr 6 – zrealizowane. Plac manipulacyjny pomiędzy ulicą Duńską a Dworcową – zrealizowany, plac pomiędzy ulicą Dworcową, a wiązką torów kolejowych – zrealizowany. Plac pomiędzy wiązką torów kolejowych a linią nabrzeża – stan zaawansowania 25 proc. Układ torów kolejowych zrealizowany, estakada na torami kolejowymi wykonana w 75 proc. Trwają roboty związane z budową najazdów. Konstrukcja stalowa rampy przeładunkowej została wykonana i zamontowana w łożu – stan zaawansowania 75 proc. System intermodalny 50 proc. Zwieńczeniem robót będzie montaż nowego rękawa pasażerskiego, który obecnie powstaje w Hiszpanii – stan zaawansowania 90 proc. Ogółem rzeczowy stan zaawansowania inwestycji wynosi około 76 proc.. Zakończenie robót to koniec marca 2023 r.
Infrastruktura techniczna
Na terenie obu portów układane są linie kablowe średniego i niskiego napięcia, sieci telekomunikacyjne, wodne, kanalizacji sanitarnej i deszczowej. Na terenie przy ul. Hryniewieckiego zakończono układanie sieci ciepłowniczych preizolowanych. Obecnie trwają podobne prace na terenie Łasztowni. Na Terminalu Promowym w Świnoujściu zakończono rozbiórkę starej oczyszczalni ścieków biologiczno – chemicznej. Dużym wyzwaniem wykonawczym są będące w toku prace przy budowie zbiorników retencyjno – uśredniających, które umożliwią odprowadzenie ścieków sanitarnych z terenu terminala promowego oraz z promów do sieci komunalnej. Termin zakończenia inwestycji drugie półrocze 2023 r.
Port Szczecin - Basen Kaszubski
Wykonanie rzeczowe projektu 50 proc. Najbardziej zaawansowane prace są na nab. Dąbrowieckim 75 proc., dalej nabrzeże Chorzowskie plus Uskok Gliwicki, 40 proc. W lipcu br. rozpoczęły się roboty czerpalne oraz refulacja najpierw do Basenu Noteckiego celem jego zalądowienia. Zakonczono prace związane z rozpoznaniem i wydobyciem ferromagnetyków. Zakończenie wszystkich prac planowane jest na III kwartał 2024.
Port Szczecin - Kanał Dębicki
Wykonanie rzeczowe na poziomie 44 proc. Na Ostrowie Grabowskim trwają prace związane z wykonaniem konstrukcji żelbetowej nab. Norweskiego. Zakończyły się roboty kafarowe - wykonano kotwy gruntowe oraz ściankę szczelną. Również na nabrzeżu Duńskim roboty kafarowe są na ukończeniu i rozpoczęto roboty żelbetowe. Na nab. Czeskim na I etapie zakończono roboty kafarowe i rozpoczęto roboty żelbetowe. Na Ostrowie Mieleńskim budowane jest pole odkładu refulatu, powstał specjalny most umożliwiający przemieszczanie się samochodów w ten rejon. Rozpoczęto roboty czerpalne w Kanale Dębickim. Zakończenie prac jest planowane na II kwartał 2024.
Projekty mają wsparcie z funduszy unijnego instrumentu finansowego CEF (Łącząc Europę) oraz z Funduszu Spójności w ramach Programu Operacyjnego Infrastruktura i Środowisko. (Monika Woźniak-Lewandowska, ZMPSiŚ)
Niniejsza strona korzysta z plików cookie
Wykorzystujemy pliki cookie do spersonalizowania treści i reklam, aby oferować funkcje społecznościowe i analizować ruch w naszej witrynie.
Informacje o tym, jak korzystasz z naszej witryny, udostępniamy partnerom społecznościowym, reklamowym i analitycznym. Partnerzy mogą połączyć te informacje z innymi danymi otrzymanymi od Ciebie lub uzyskanymi podczas korzystania z ich usług.
Korzystanie z plików cookie innych niż systemowe wymaga zgody. Zgoda jest dobrowolna i w każdym momencie możesz ją wycofać poprzez zmianę preferencji plików cookie. Zgodę możesz wyrazić, klikając „Zaakceptuj wszystkie". Jeżeli nie chcesz wyrazić zgód na korzystanie przez administratora i jego zaufanych partnerów z opcjonalnych plików cookie, możesz zdecydować o swoich preferencjach wybierając je poniżej i klikając przycisk „Zapisz ustawienia".
Twoja zgoda jest dobrowolna i możesz ją w dowolnym momencie wycofać, zmieniając ustawienia przeglądarki. Wycofanie zgody pozostanie bez wpływu na zgodność z prawem używania plików cookie i podobnych technologii, którego dokonano na podstawie zgody przed jej wycofaniem. Korzystanie z plików cookie ww. celach związane jest z przetwarzaniem Twoich danych osobowych.
Równocześnie informujemy, że Administratorem Państwa danych jest Agencja Rynku Energii S.A., ul. Bobrowiecka 3, 00-728 Warszawa.
Więcej informacji o przetwarzaniu danych osobowych oraz mechanizmie plików cookie znajdą Państwo w Polityce prywatności.
